O andamento das obras segue firme, com avanços importantes em praticamente todas as frentes. Confira como está o progresso:
- Terraplanagem: 98%

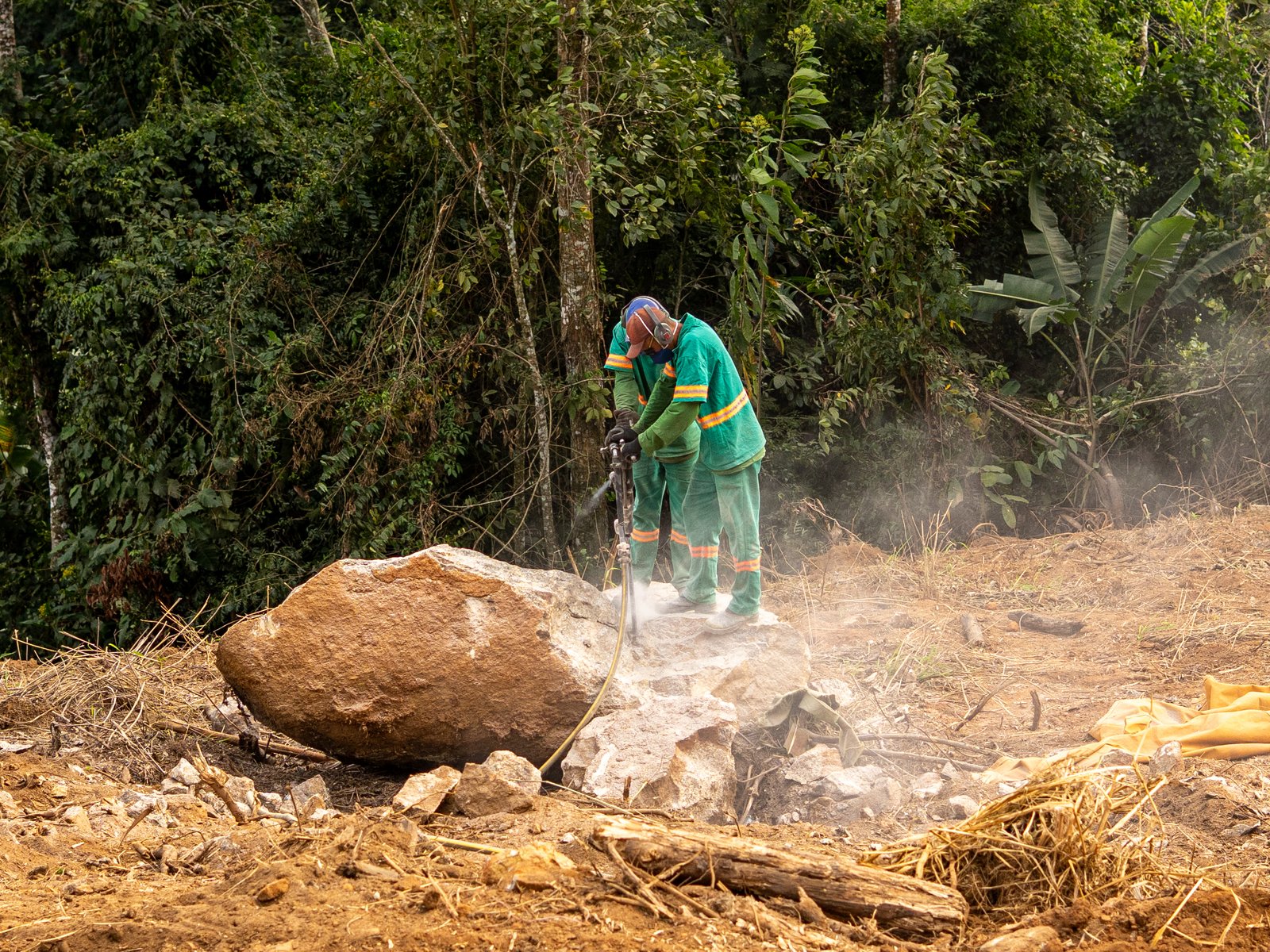

- Desmonte de rocha: 95%
- Obras de contenção: 100%

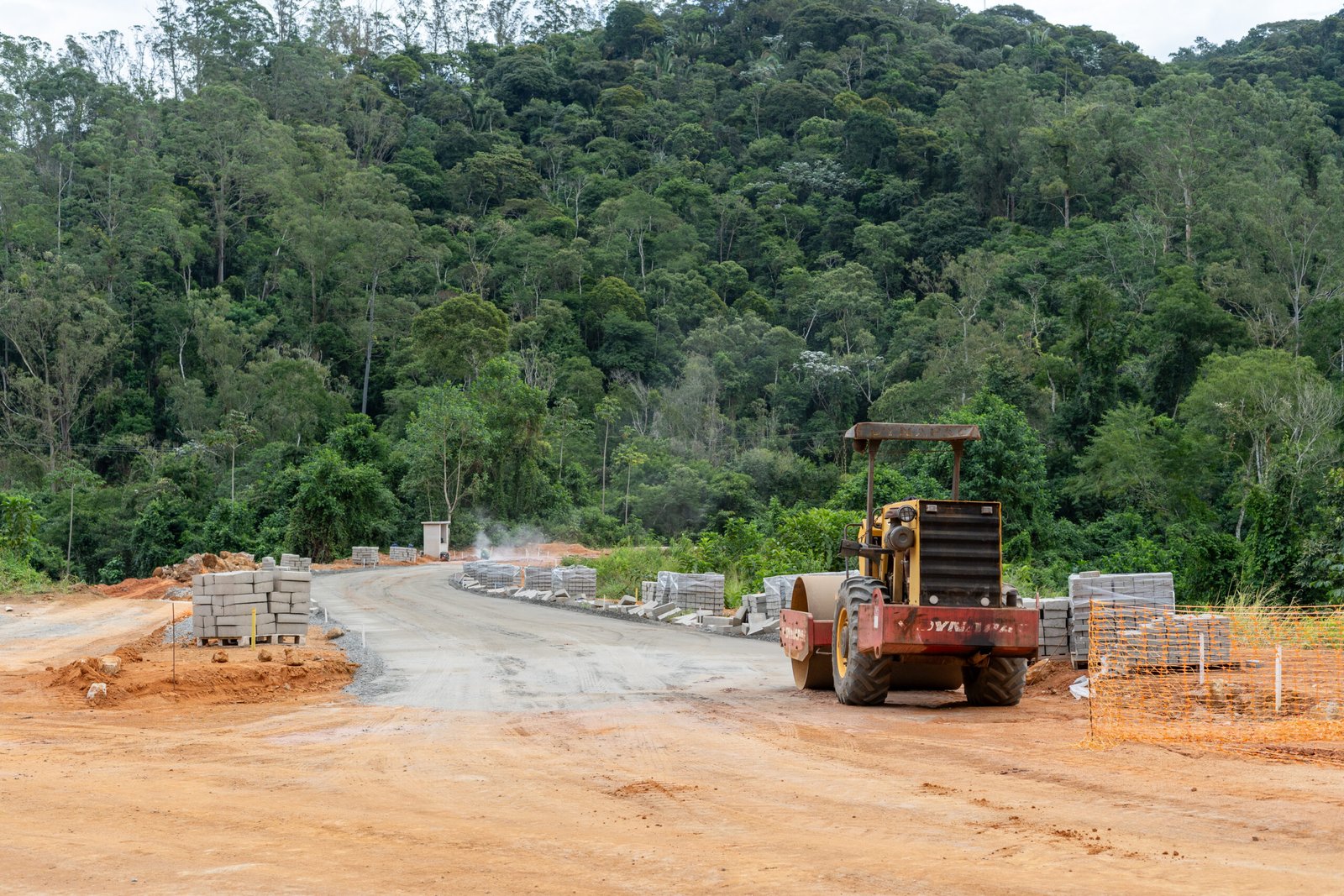

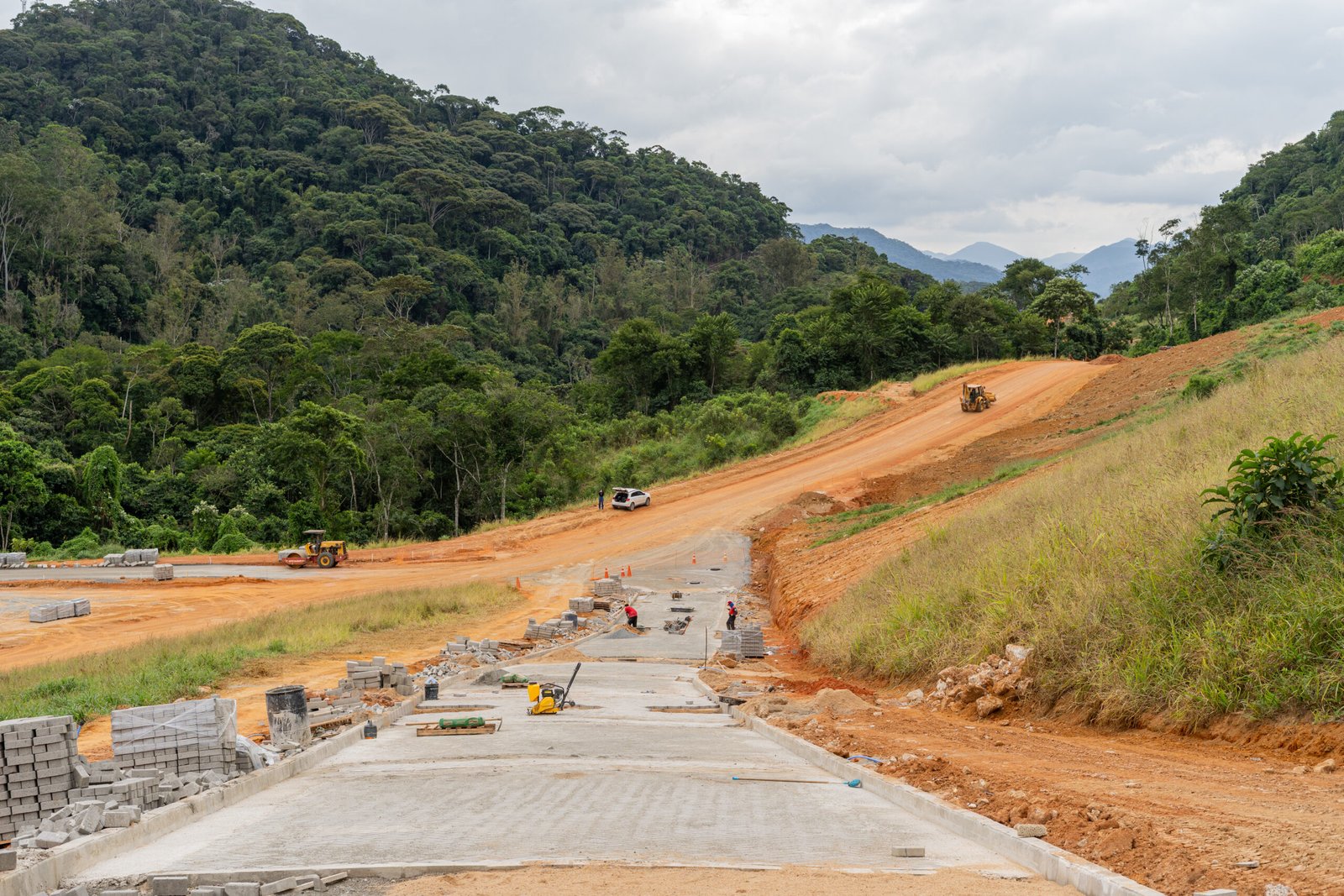

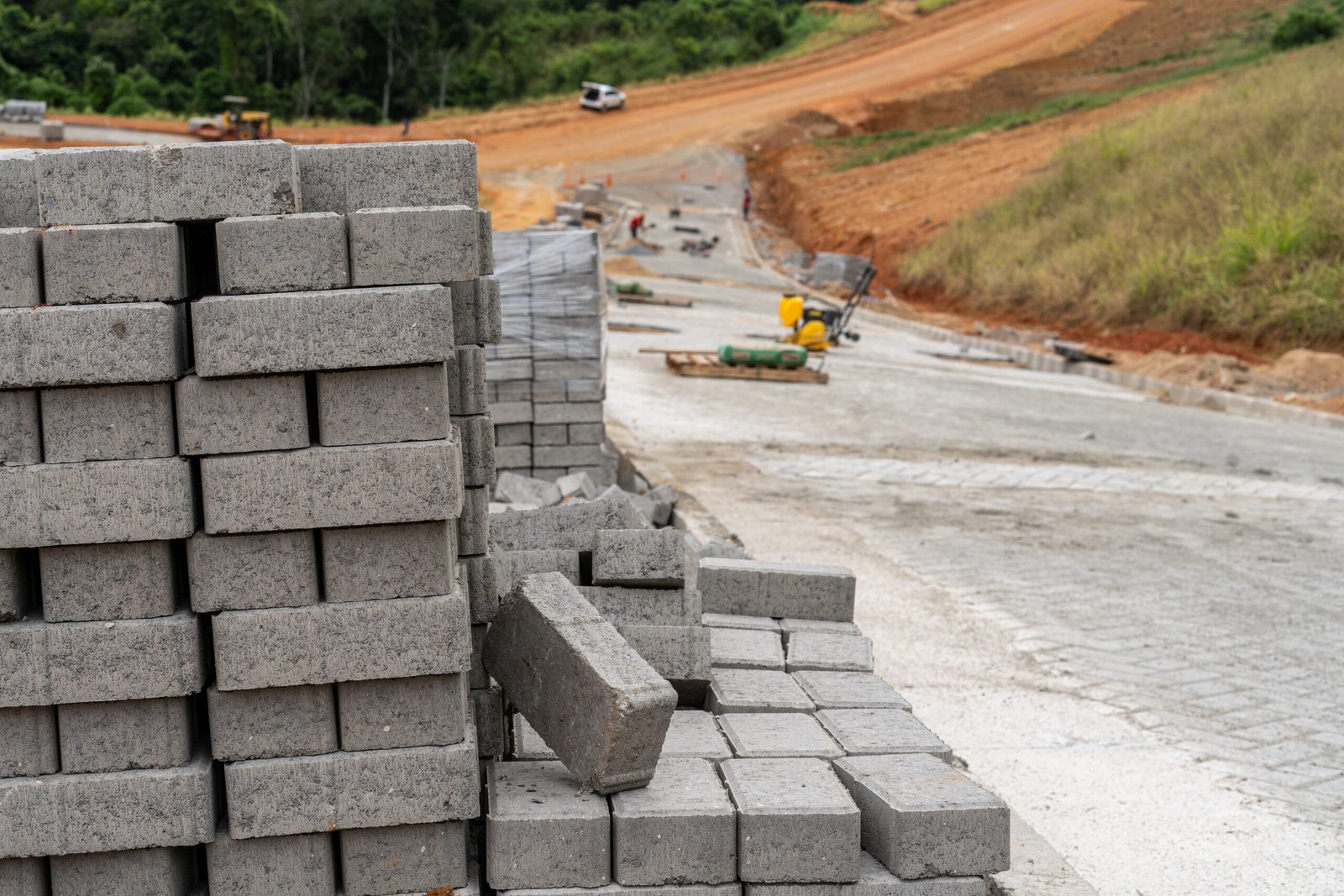

- Pavimentação: 24%
- Paisagismo: 21%
Infraestrutura:
- Abastecimento de água: 81%
- Esgotamento sanitário: 83%
- Drenagem: 96%

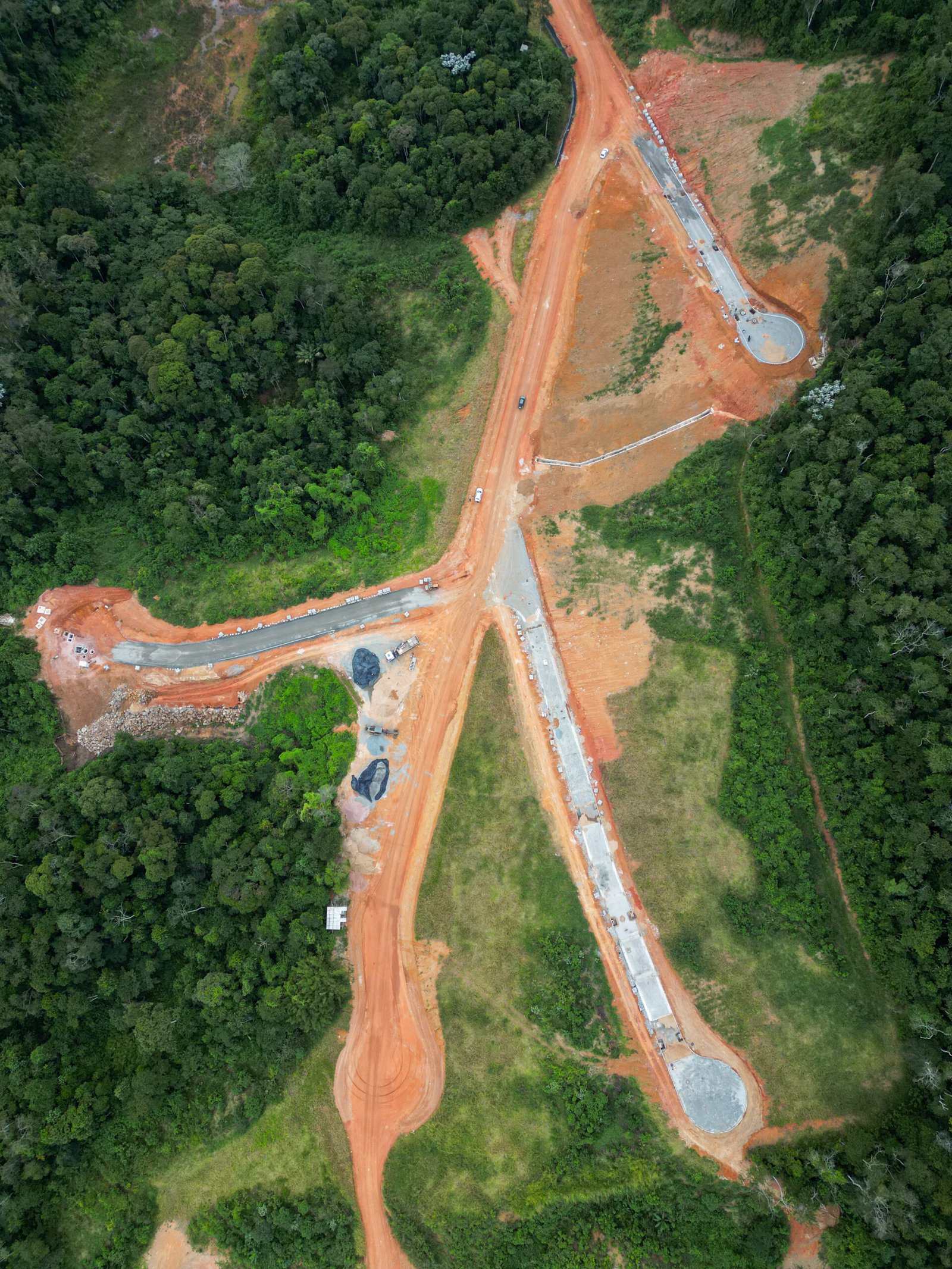

- Trevo de acesso: 61%
Com as obras de contenção já concluídas e o desmonte de rocha e a terraplanagem quase finalizados, seguimos avançando nas próximas etapas, pavimentação, trevo de acesso e paisagismo, para deixar tudo pronto com a qualidade que vocês merecem.
